Ремонт квартиры с чего начать: пошаговый план для новичков

Ремонт квартиры с чего начать: пошаговый план для новичков

Решили сделать ремонт, но не понимаете, за что браться первым? Это нормально: даже опытные владельцы квартир теряются, когда дело доходит до реальных действий. Без чёткого плана ремонт затягивается на месяцы, бюджет раздувается в два раза, а результат разочаровывает.
В этой статье — конкретный пошаговый алгоритм: от первых замеров до расстановки мебели. Разберём последовательность работ, типичные ошибки новичков, реальные сроки и бюджеты на 2026 год. А для тех, кто хочет заранее увидеть результат, покажем, как ИИ-генератор интерьера помогает визуализировать будущий дизайн ещё до начала работ.
Какие бывают типы ремонта и как выбрать свой

Даже косметический ремонт способен кардинально изменить восприятие пространства
Прежде чем закупать материалы, определитесь с масштабом работ. От этого зависят бюджет, сроки и последовательность действий.
Косметический ремонт
Самый быстрый и бюджетный вариант. Вы меняете только финишные покрытия: переклеиваете обои, красите стены и потолки, меняете напольное покрытие. Коммуникации, электрика и сантехника остаются на месте.
Когда подходит: квартира в нормальном состоянии, но хочется обновить вид. Типичная ситуация — съёмная квартира или подготовка к продаже.
Сроки: 1–3 недели для однокомнатной квартиры.
Стоимость: от 7 500 руб./м² (работа + материалы, данные на весну 2026 года).
Стандартный (капитальный) ремонт
Включает замену всех покрытий, обновление электропроводки, сантехники, выравнивание стен и полов. Всё, кроме переноса стен.
Когда подходит: вторичное жильё с устаревшими коммуникациями. Квартира, где не было ремонта 15–20 лет.
Сроки: 2–4 месяца для однокомнатной, 3–6 месяцев для двух- и трёхкомнатной.
Стоимость: от 35 000 до 60 000 руб./м² в зависимости от региона и уровня материалов.
Ремонт с перепланировкой
Капитальный ремонт плюс изменение конфигурации помещений: снос и возведение перегородок, объединение кухни с гостиной, перенос дверных проёмов.
Когда подходит: новостройка со свободной планировкой или старый фонд, где нужно полностью перекроить пространство.
Сроки: 4–8 месяцев. Плюс 2–3 месяца на согласование перепланировки.
Стоимость: от 60 000 руб./м² и выше.
Важно: перепланировку необходимо согласовать с жилищной инспекцией. Несогласованные изменения (снос несущих стен, перенос мокрых зон) — это штрафы и обязательство вернуть всё обратно.
Совет: если не уверены в масштабе — начните с осмотра квартиры и составления дефектной ведомости. Запишите всё, что нужно заменить или отремонтировать. Это поможет точно определить тип ремонта.
Шаг 1. Дизайн-проект: зачем он нужен и как сэкономить
Дизайн-проект — не прихоть, а рабочий инструмент. Без него строители будут звонить вам каждый день с вопросами: «Какие розетки ставить?», «Куда вести трубы?», «Какой цвет стен?». Каждое решение на ходу — это простой и переделки.
Что входит в дизайн-проект
- Обмерный план — точные размеры всех помещений
- Планировка — расположение мебели, техники, зонирование
- Развёртки стен — что и где будет на каждой стене
- План электрики — розетки, выключатели, освещение
- План сантехники — привязка точек водоснабжения и канализации
- Ведомость материалов — что покупать и в каком количестве
- Визуализация — 3D-рендеры или коллажи будущего интерьера
Сколько стоит дизайн-проект
Профессиональный дизайн-проект в Москве — от 2 000 до 5 000 руб./м². Для квартиры 50 м² это 100 000–250 000 рублей. Для регионов — дешевле на 30–50%.
Как визуализировать дизайн бесплатно с помощью ИИ
Если нанимать дизайнера пока не в бюджете, можно начать с ИИ-визуализации. Сервис RoomGPT позволяет загрузить фото комнаты и получить визуализацию в выбранном стиле за 30 секунд. При регистрации доступны 2 бесплатные генерации — этого хватит, чтобы понять направление.

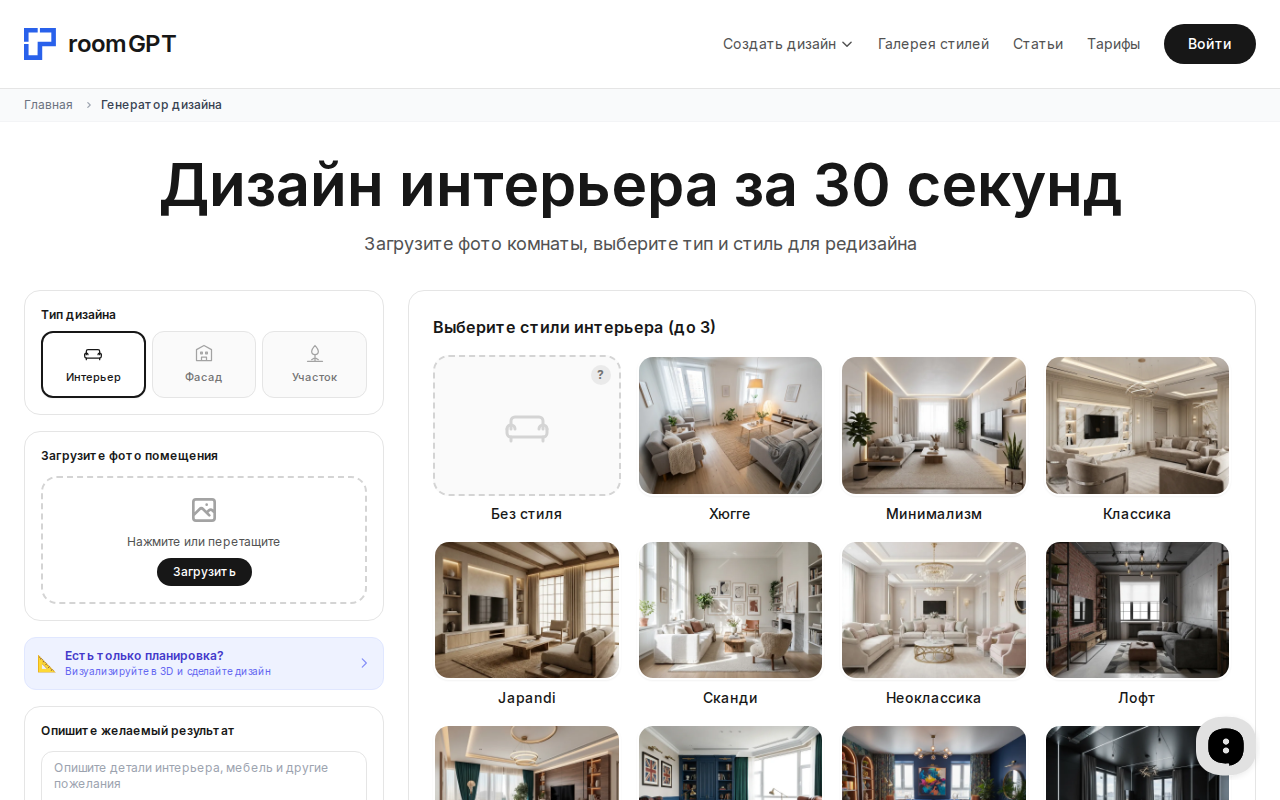

Интерфейс RoomGPT: загружаете фото комнаты, выбираете стиль — получаете визуализацию
Что умеет RoomGPT:
- 11 стилей интерьера: минимализм, сканди, лофт, классика, хюгге и другие
- 7 типов помещений: гостиная, спальня, кухня, ванная, детская, прихожая, кабинет
- ИИ-редактор: текстовые команды вроде «сделай стены серыми» или «добавь больше света»
- Генерация по планировке: загружаете чертёж — получаете визуализацию пустой комнаты (бесплатно)
Это не заменяет полноценный дизайн-проект, но помогает определиться со стилем и показать строителям, чего вы хотите. Подробнее о стилях интерьера читайте в статье Дизайн интерьера дома: отличия от квартиры и ключевые принципы.
Попробуйте генератор интерьера →
Шаг 2. Бюджет и смета: сколько стоит ремонт в 2026 году

Грамотная смета экономит 20–30% бюджета за счёт исключения спонтанных покупок
Самая частая ошибка новичков — начинать ремонт без чёткого бюджета. По статистике, реальные расходы превышают первоначальный план на 30–50%. Заложите резерв заранее.
Ориентировочные цены на 2026 год
| Тип ремонта | Стоимость за м² | Однушка 35 м² | Двушка 55 м² | Трёшка 80 м² |
|---|---|---|---|---|
| Косметический | от 7 500 руб. | от 260 000 руб. | от 410 000 руб. | от 600 000 руб. |
| Стандартный | от 35 000 руб. | от 1 225 000 руб. | от 1 925 000 руб. | от 2 800 000 руб. |
| Капитальный | от 60 000 руб. | от 2 100 000 руб. | от 3 300 000 руб. | от 4 800 000 руб. |
Цены актуальны на весну 2026 года, включают работу и материалы. По данным cenarem.ru и sknebo.ru, в 2026 году стоимость ремонта выросла на 15–20% по сравнению с 2025 годом.
Как составить смету
- Замерьте все помещения — площадь стен, полов, потолков
- Определите объём работ — что именно делаете в каждой комнате
- Выберите материалы — запишите конкретные позиции с ценами
- Посчитайте работу — запросите расценки у 3–5 бригад
- Добавьте 15–20% резерва — на непредвиденные расходы
На чём можно сэкономить
- Делайте сами то, что умеете: покраска стен, поклейка обоев, сборка мебели из IKEA
- Покупайте материалы в сезон скидок: ноябрь–январь — лучшее время для закупок
- Не экономьте на скрытых коммуникациях: дешёвые трубы и провода — это переделка через 3 года
- Используйте остатки: в строительных магазинах продают остатки плитки, ламината, краски со скидкой 30–50%
На чём нельзя экономить
- Электропроводка (медь, не алюминий; автоматы, не пробки)
- Сантехника и трубы (металлопластик или полипропилен)
- Гидроизоляция мокрых зон (ванная, кухня)
- Стяжка пола (от неё зависит вся чистовая отделка)
Шаг 3. Последовательность ремонта: что за чем делать
Главное правило — двигаться сверху вниз и от грязного к чистому. Нарушите порядок — будете переделывать.
Подготовительный этап (3–7 дней)
- Освободите квартиру от мебели и техники
- Защитите то, что остаётся: укройте плёнкой окна, двери, батареи
- Отключите электричество и водоснабжение (если будете менять)
- Организуйте вывоз мусора: закажите контейнер или мешки для строительных отходов
Демонтаж (3–10 дней)
Снос старых покрытий, перегородок, демонтаж дверей, сантехники. Самый шумный и грязный этап — предупредите соседей. В большинстве домов шумные работы разрешены с 9:00 до 19:00 в будни, запрещены в воскресенье и праздники.
Шаг 4. Черновые работы: фундамент качественного ремонта

Черновые работы — самый важный этап: ошибки здесь обойдутся дороже всего
Черновые работы — это то, что будет скрыто за отделкой. Именно поэтому здесь нельзя халтурить: переделка электрики или труб после чистовой отделки означает вскрытие стен и полов.
Электромонтажные работы (5–10 дней)
- Штробление стен под кабель-каналы
- Прокладка проводов (медный кабель ВВГнг сечением 2,5 мм² для розеток, 1,5 мм² для освещения)
- Установка подрозетников
- Монтаж электрощита с автоматами и УЗО
Лайфхак для новичков: продумайте расположение розеток заранее. Минимум: по 4 розетки за кухонным гарнитуром, 2 у каждой прикроватной тумбочки, 2–3 в зоне рабочего стола, по 1 для каждого бытового прибора (стиральная машина, посудомойка, холодильник).
Сантехнические работы (3–7 дней)
- Разводка труб водоснабжения (горячая и холодная)
- Прокладка канализации
- Установка фильтров грубой очистки, коллекторов
- Вывод точек под раковины, унитаз, ванну, стиральную машину
Возведение перегородок (2–5 дней)
Если планируете менять конфигурацию комнат. Материалы:
- Пеноблок — тёплый, лёгкий, хорошая шумоизоляция
- Гипсокартон — быстрый монтаж, идеально ровные стены
- Кирпич — максимальная прочность, но тяжёлый и дорогой
Выравнивание стен и потолков (5–14 дней)
- Штукатурка стен по маякам — самый надёжный способ
- Шпатлёвка под покраску (2–3 слоя с промежуточной шлифовкой)
- Для потолков: натяжной потолок монтируется после чистовых стен, штукатурный — одновременно со стенами
Стяжка пола (1–3 дня работы + 3–4 недели высыхания)
- Цементно-песчаная стяжка: дешёвая, но сохнет 28 дней
- Полусухая стяжка: дороже, но сохнет за 3–5 дней, ровнее
- Наливной пол: для тонкого выравнивания (до 20 мм)
Важно: пока стяжка сохнет, можно параллельно заниматься стенами и потолком. Не ходите по свежей стяжке первые 24 часа.
Шаг 5. Чистовая отделка: финишная прямая

Чистовая отделка видна глазу — здесь важны аккуратность и терпение
Порядок чистовой отделки
- Потолок — покраска или монтаж натяжного потолка
- Стены — покраска, обои, декоративная штукатурка
- Укладка плитки — ванная, кухонный фартук, прихожая
- Напольное покрытие — ламинат, паркет, плитка, линолеум
- Установка дверей — межкомнатные двери монтируют после стен и до плинтусов
- Плинтусы и наличники — завершающий штрих
Монтаж сантехники и электрики
После чистовой отделки устанавливаются:
- Розетки и выключатели (механизмы были заложены на черновом этапе)
- Светильники, люстры, бра
- Унитаз, раковины, смесители, ванна или душевая кабина
Установка кухни и мебели
Кухонный гарнитур монтируется после укладки плитки на фартук и подключения всех коммуникаций. Мебель завозится последней — после полной уборки.
Особенности ремонта в новостройке
Ремонт в новостройке имеет свои нюансы, которые нужно учитывать:
- Усадка дома: новостройки дают усадку 1–3 года (монолит) или до 5–6 лет (кирпич). В первые годы не стоит делать дорогую штукатурку и укладывать хрупкую плитку — могут пойти трещины
- Предчистовая отделка от застройщика: часто это стяжка с перепадом 2–3 см и штукатурка с буграми. Проверяйте уровнем — возможно, придётся переделывать
- Разводка коммуникаций: в новостройках трубы и провода нередко проложены «на скорую руку». Лучше переделать сразу
- Соседи тоже ремонтируют: будьте готовы к шуму и вибрации. Это ещё один аргумент за то, чтобы не укладывать хрупкие покрытия в первый год
Если хотите заранее представить, как будет выглядеть интерьер пустой новостройки после ремонта — загрузите фото помещения в генератор дизайна и посмотрите варианты в разных стилях.
Создайте дизайн интерьера с помощью ИИ
Загрузите фото вашего помещения — и получите профессиональный дизайн за 30 секунд. Первая генерация бесплатно.

Особенности ремонта вторички
Вторичное жильё — это совсем другая история:
- Скрытые проблемы: гнилые трубы, алюминиевая проводка, плесень под обоями. Закладывайте в бюджет на 20% больше
- Старые перекрытия: в хрущёвках и панельных домах запрещено делать тяжёлую стяжку — нагрузка на перекрытия ограничена
- Несущие стены: в панельных домах почти все стены несущие. Перепланировка ограничена
- Вентиляция: не замуровывайте вентканалы — это нарушение и штрафы. Можно только закрыть декоративной решёткой
Перед покупкой или ремонтом вторичной квартиры закажите техническое обследование. Стоит 5 000–15 000 рублей, но убережёт от сюрпризов на десятки тысяч.
Сколько времени займёт ремонт: реальные сроки
| Этап | Однушка 35 м² | Двушка 55 м² | Трёшка 80 м² |
|---|---|---|---|
| Подготовка и демонтаж | 3–7 дней | 5–10 дней | 7–14 дней |
| Черновые работы | 2–3 недели | 3–4 недели | 4–6 недель |
| Высыхание стяжки | 3–28 дней | 3–28 дней | 3–28 дней |
| Чистовая отделка | 2–3 недели | 3–5 недель | 4–7 недель |
| Финальный монтаж | 1 неделя | 1–2 недели | 2–3 недели |
| Итого | 2–3 месяца | 3–4 месяца | 4–6 месяцев |
Сроки приведены для работы одной бригады из 2–3 человек. При полусухой стяжке сроки сокращаются на 2–3 недели.
Ориентир: опытные прорабы используют формулу: каждые 20 м² площади — примерно 1 месяц работ (при стандартном ремонте).
10 типичных ошибок при ремонте, которых можно избежать

Большинство ошибок при ремонте — следствие плохого планирования, а не плохих материалов
-
Начинать без проекта и сметы. Каждое решение «на глаз» стоит денег и времени. Минимум — нарисуйте план квартиры с размерами и расстановкой мебели.
-
Экономить на электрике. Алюминиевые провода, мало розеток, отсутствие УЗО — всё это придётся переделывать.
-
Нарушать последовательность работ. Положили ламинат до штукатурки стен — привет, пыль и царапины. Повесили двери до покраски — подтёки на дверях.
-
Не учитывать высыхание материалов. Штукатурка сохнет 7–14 дней, стяжка — до 28 дней. Торопитесь — получите трещины и отслоения.
-
Выбирать подрядчика только по цене. Дешёвая бригада без отзывов и договора — лотерея. Проверяйте: договор, портфолио, отзывы, гарантия.
-
Игнорировать гидроизоляцию. Затопите соседей снизу — оплатите ремонт двух квартир вместо одной.
-
Менять решения на ходу. Решили переставить ванну после прокладки труб — это демонтаж и повторная разводка. Любое изменение после начала работ = переделка.
-
Покупать всё дорогое или всё дешёвое. Золотое правило: экономьте на декоре (можно заменить), не экономьте на коммуникациях (замена обойдётся в разы дороже).
-
Забывать про вентиляцию. Особенно в ванной и кухне. Вытяжка — обязательна, приточные клапаны на окна — крайне желательны.
-
Не фиксировать договорённости письменно. Все работы, сроки и цены — в договоре. Устные договорённости ничего не стоят.
Как выбрать подрядчика: чек-лист
Если не планируете делать ремонт своими руками, выбор бригады — критический шаг.
Проверяйте:
- Юридическое оформление (ИП или ООО — есть с кого спросить)
- Портфолио с фото реальных объектов (не стоковые картинки)
- Отзывы на независимых площадках (Яндекс, Profi.ru, ЦИАН)
- Готовность заключить договор с фиксированной сметой
- Гарантия на работу (обычно 1–2 года)
- Поэтапная оплата (30% аванс, остальное — по факту выполнения)
Красные флаги:
- Просят 100% предоплату
- Нет договора, работают «по-дружески»
- Не могут показать предыдущие работы
- Называют подозрительно низкую цену (скорее всего, «добьют» в процессе)
Чек-лист: что сделать до начала ремонта
- Определить тип ремонта (косметический, стандартный, с перепланировкой)
- Составить дизайн-проект или хотя бы план с расстановкой мебели
- Визуализировать интерьер через ИИ-генератор — бесплатно
- Посчитать бюджет и добавить 15–20% резерва
- Выбрать подрядчика, подписать договор
- Согласовать перепланировку (если нужна)
- Предупредить соседей о шумных работах
- Организовать временное жильё (если ремонт масштабный)
- Заказать контейнер для строительного мусора
- Закупить материалы для первого этапа (не всё сразу — могут понадобиться корректировки)
Часто задаваемые вопросы
С какой комнаты начинать ремонт?
Начинайте с самой дальней от входа комнаты. Так строительная грязь не будет «ходить» через уже отремонтированные помещения. Ванную и кухню (мокрые зоны) обычно делают в первую очередь, потому что там больше всего скрытых коммуникаций.
Можно ли жить в квартире во время ремонта?
При косметическом ремонте — да, если ремонтируете комнату за комнатой. При капитальном — нет: строительная пыль, отключённая вода и электричество делают жизнь невозможной. Планируйте временное жильё на 2–4 месяца.
Сколько стоит дизайн-проект и стоит ли он того?
Профессиональный дизайн-проект обойдётся в 2 000–5 000 руб./м². Для квартиры 50 м² — это 100 000–250 000 рублей. Стоит ли? Да, если бюджет ремонта превышает 1 млн рублей. Проект экономит 10–20% бюджета за счёт отсутствия переделок. Для бюджетного ремонта можно ограничиться ИИ-визуализацией и собственным планом.
Когда лучше начинать ремонт?
Оптимальное время — весна или ранняя осень. Весной (апрель–май) начинается сезон, строительные материалы в наличии, бригады ещё не загружены. Зимой сложнее: часть работ (балкон, фасад) невозможна при минусовых температурах, а окна нельзя держать открытыми для проветривания.
Обязательно ли согласовывать перепланировку?
Да, если вы сносите или возводите стены, меняете расположение мокрых зон, объединяете кухню с жилой комнатой (при газовой плите). Штраф за несогласованную перепланировку — от 2 000 до 2 500 рублей, но главное — обязательство привести квартиру в исходное состояние за свой счёт. Согласование стоит 30 000–80 000 рублей и занимает 2–3 месяца.
Как контролировать работу бригады, если я не разбираюсь в ремонте?
Наймите технадзор — независимого специалиста, который будет проверять качество работ на каждом этапе. Стоимость — от 300 до 500 руб./м². Для квартиры 50 м² это 15 000–25 000 рублей. Дешевле, чем переделывать скрытые дефекты.
Подведём итог
Ремонт квартиры — это марафон, а не спринт. Чёткий план, реалистичный бюджет и правильная последовательность работ сэкономят месяцы нервов и сотни тысяч рублей.
Коротко о главном:
- Определите масштаб — косметический, стандартный или с перепланировкой
- Сделайте проект — хотя бы план с расстановкой мебели и визуализацию в RoomGPT
- Посчитайте бюджет — и добавьте 20% сверху
- Соблюдайте последовательность — сверху вниз, от грязного к чистому
- Не экономьте на скрытом — электрика, сантехника, гидроизоляция
Если хотите увидеть, как будет выглядеть ваша квартира после ремонта — попробуйте генератор дизайна. Загрузите фото комнаты, выберите стиль и получите результат за 30 секунд. Два варианта — бесплатно.
